合同执行情况
根据合同和技术设计,我公司组成开题组结果认真分析、讨论及研究,,我公司自2017年8月至2017年12月期间,主要开展了如下工作:
(一)交流及考察阶段
2017年2-4月,通过和水电厂技术人员的交流,初步了解了双河水厂工艺运行现状及存在的问题,经过实地考察,深入了解当前国内外自动化水厂现状及未来技术发展趋势及项目开展的实现的目的,组建了项目组,编写了技术设计。
(二)技术设计阶段
2017年5-8月,我公司组织该项目的开题组针对本项目确定的技术目标及技术内容和水电厂技术人员有进行了深入的讨论和交流,对设计方案进行了认真的修改,编写了《双河水厂自动化控制系统的开发》设计方案,以便为后续的自动化监控系统建立提供技术支持。
(三)技术服务阶段
2017年8-12月,我公司根据《双河水厂自动化控制系统的开发》设计方案,全力投入到双河水厂自动化控制系统的建立当中。

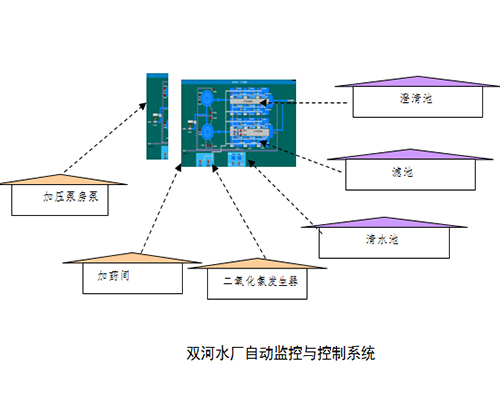

系统运行完好,工艺运行数据采集及控制准确率100%,达到预期目的。
(四)计划任务完成情况
根据合同要求,我公司完成了相关的技术研究工作,合同研究内容及技术指标完成情况见下表
计划完成表
序号 | 时间计划 | 工作内容 | 实际情况 |
1 | 2017.11 | 编制《自动化控制系统设计方案》 | 完成 |

2 | 2017.11 | 建立双河水厂自动化控制系统 | 完成 |
3 | 2017.11 | 澄清池自动排泥系统的开发 | 完成 |
4 | 2017.11 | 滤池反冲洗系统的开发 | 完成 |
5 | 2017.11 | 加压水泵系统的开发 | 完成 |
6 | 2017.11 | 自动加药系统的开发 | 完成 |
7 | 2017.11 | 自动加氯系统的开发 | 完成 |
8 | 2017.11 | 建立视频监控系统 | 完成 |
9 | 2017.11 | 工艺流程监控平台及编写说明书 | 完成 |
10 | 2017.12 | 技术培训 | 完成 |
(五)计划指标完成情况
计划指标完成表
序号 | 合同要求 | 实际完成情况指标情况 |
1 | 工艺运行数据采集准确率100% | 100% |
2 | 控制系统响应时间≤2s | ≤2s |
3 | 澄清池出水浊度≤5NTU,滤池出水浊度≤1NTU | 澄清池出水浊度≤3NTU,滤池出水浊度≤1NTU |
4 | 出厂水余二氧化氯控制在0.1—0.3mg/l之间 | 0.15—0.2mg/l |
5 | 采集参数频率100次/s | 100次/s |
